寶潤達 - 外墻陶瓷一體板施工安裝流程

陶瓷一體板作為外墻保溫裝飾系統的新型材料之一,近幾年也開始受到了建材行業的關注,但是很多人其實都還不太了解,特別是對于施工方面來說,還是有很大部分建筑工人對它不太了解,今天小編就來和大家簡單介紹下陶瓷一體板的施工流程。

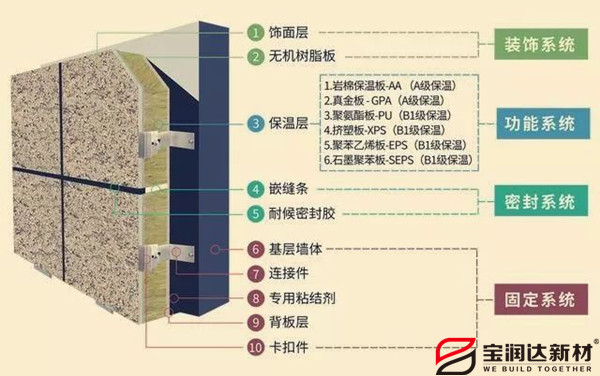

陶瓷一體板

施工工序:

檢查基層——排版/分格/彈線——安裝連接固定件——調整連接件平整度——安裝陶瓷一體板并調整平整度——打硅酮耐候膠——接保護膜——清潔板面與單板相接處,先安裝陶瓷薄板一體板,安裝后在做單板安裝,便于收口打密封膠。

裝飾線條,先安裝立面,再做上口面,然后做底部,底部要做好滴水線的收口。

女兒墻先做立面,再做頂面,后收側面,用砂漿收滴水線。

陶瓷一體板

陽臺邊梁/欄水線,先做立面,后做底部,再做頂面收口,再用水泥砂漿收側面。

變形縫,先做保溫板,后做成品變形縫,做好打膠封口。變形縫和保溫板做平

安裝陶瓷一體板的具體工藝:

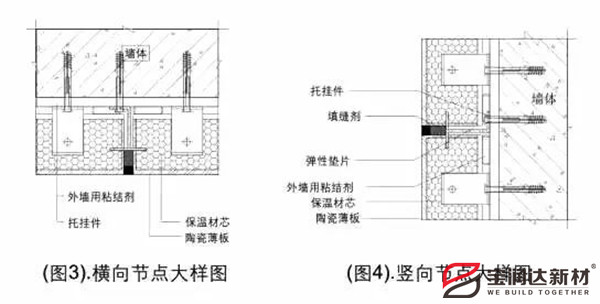

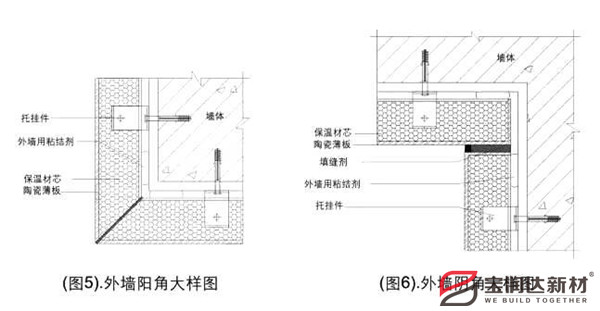

根據事先設計好的分格排版圖,沿已彈好的控制線打孔確定錨固件排放位置,用電錘在規定位置鉆出約8mm的孔,用于安放膨脹塞,空的深度要求穿過砂灰層,進入基層砌體40mm以上。
陶瓷一體板

粘貼陶瓷薄板一體板,粘貼時應逐漸按壓到平整度要求的合適位置,保證粘貼面積大于50%,嚴禁按壓低再拉出,造成虛粘。

固定陶瓷一體板,將錨固件插入板槽內,調整好板面的平整度和分格線的垂直度,水平面度,并拴緊錨固件的螺栓。掛板時應預留3-5mm縫作為工藝調整尺寸。粘貼上墻12~24小時內,應及時用2m靠尺復查板面平整度

陶瓷一體板安裝完后,分格縫口寬度約為10mm,板縫用耐候密封膠處理,并清除分格縫端的飛邊毛刺。在分格縫之間填塞聚苯乙烯泡沫條,泡沫條距板面高度為2-3mm。


陶瓷一體板

按照分格縫10mm寬度彈線,然后用美紋紙粘帶沿線外貼實,再刮耐候密封膠,然后立即揭去美紋紙條。

揭保護膜板面清潔,揭保護膜應該陶瓷一體板施工結束后一周內進行,以免揭膜困難。

以上就是安裝陶瓷一體板的大致流程,不過具體安裝施工還是要根據實際情況而定。寶潤達陶瓷一體板廠家直銷,無中間商賺差價,保證價格優惠,提供免費郵寄樣品,免費設計排版,免費安裝指導等一站式服務,具體材質飾面可根據客戶要求定制生產,寶潤達外墻陶瓷一體板廠家咨詢熱線:400-098-3177 /13598885366
